現場進捗の写真(平成25年4月~平成25年9月)

平成25年4月

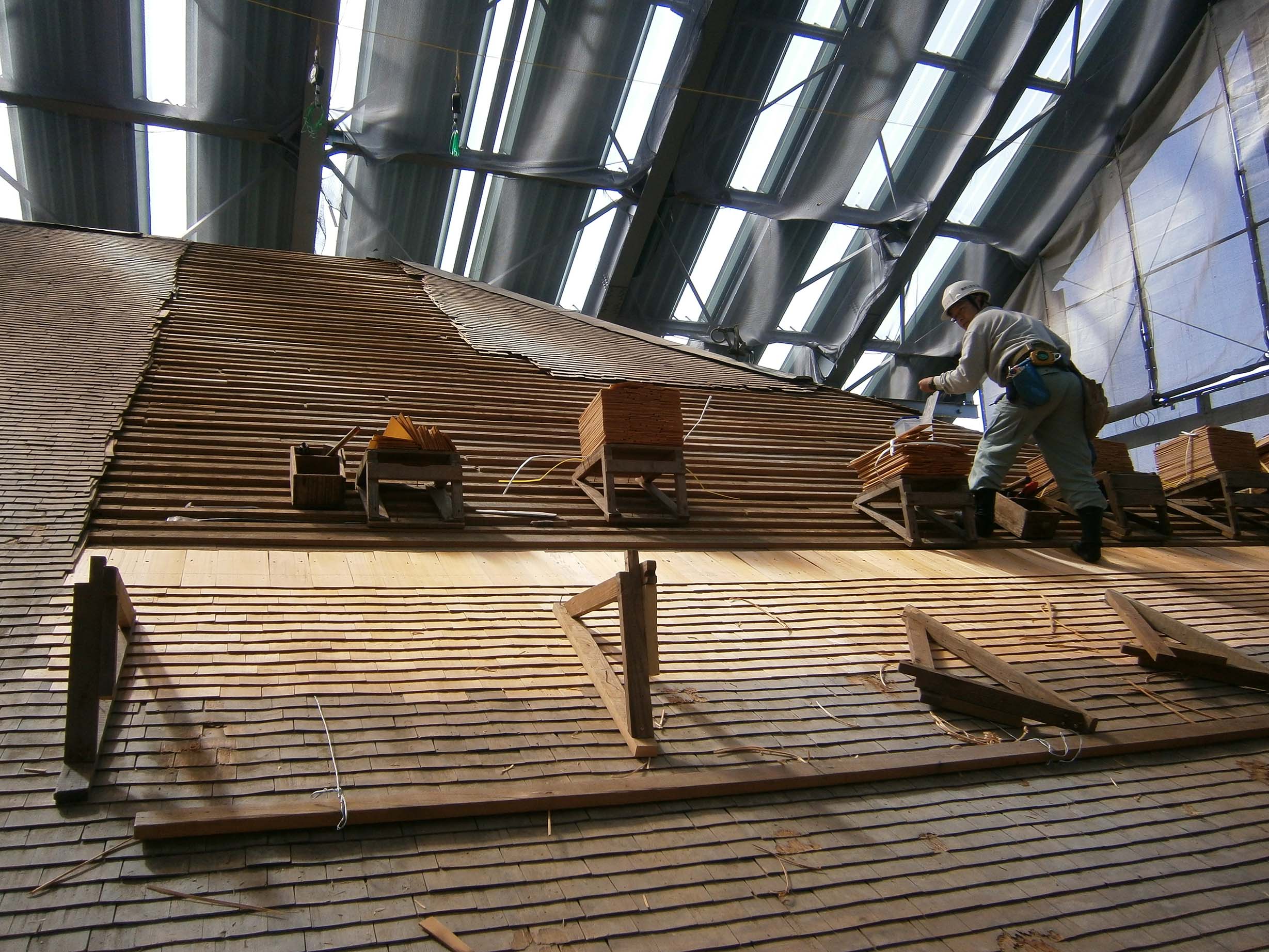

北東隅の屋根開口復旧作業の様子
北東隅の屋根開口
復旧作業の様子。

北東隅部の新規土居葺による復旧作業の様子
北東隅部の新規土居葺(どいぶき)による
復旧作業の様子。

中倉内部校木部の清掃作業の様子
中倉内部校木(あぜぎ)部の
清掃作業の様子。

平成25年5月

北東隅部の土居葺復旧が完了
北東隅部の土居葺(どいぶき)復旧が完了。

保管場所に搬入された補足平瓦の打音・形状検査の様子
保管場所に搬入された
補足平瓦の打音・形状検査の
様子。

伝統製法による平瓦の製作状況。①(平板の状態)
伝統製法による平瓦の製作
状況。①(平板の状態)

伝統製法による平瓦の製作状況。②(1回目の成形)
伝統製法による平瓦の製作
状況。②(1回目の成形)

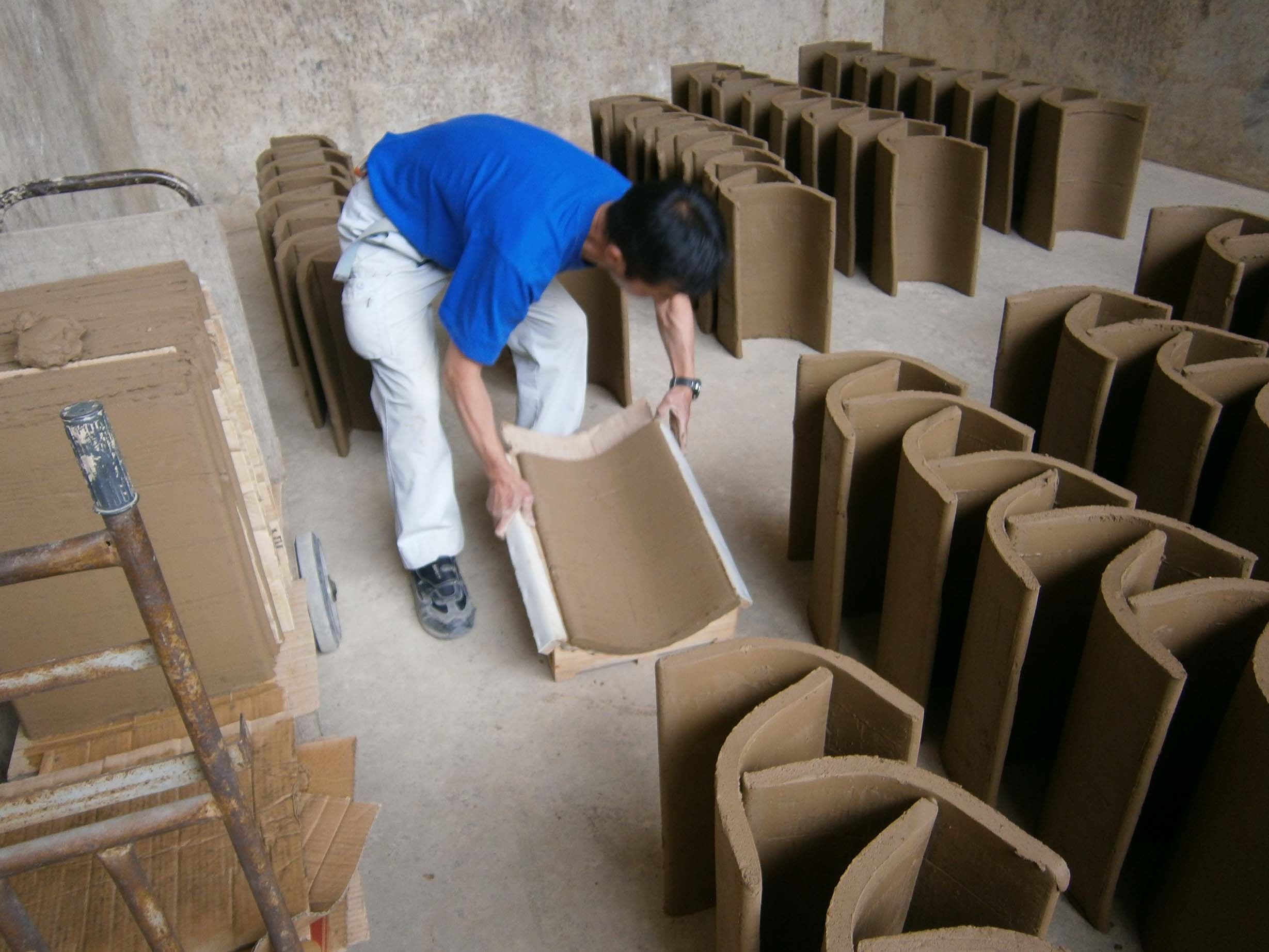

伝統製法による平瓦の製作状況。③(乾燥)
伝統製法による平瓦の製作
状況。③(乾燥)

伝統製法による平瓦の製作状況。④(2回目の成形)
伝統製法による平瓦の製作
状況。④(2回目の成形)

平成25年6月

南西隅部の下地桟取付け状況
南西隅部の下地桟(したじさん)取付け状況。

西面中央部の下地桟取付け状況
西面中央部の下地桟(したじさん)取付け状況。

軒平瓦の配置確認状況
軒平瓦(のきひらがわら)の配置確認状況。

再利用する軒丸瓦と軒平瓦の配置検討作業
再利用する軒丸瓦(のきまるがわら)
軒平瓦(のきひらがわら)の配置検討作業。

南面に天平時代の平瓦が葺かれた状況
南面に天平時代の平瓦(ひらがわら)
葺かれた状況。

新規鬼瓦の生型を成形する様子
新規鬼瓦の生型を成形する様子。

平成25年7月

軒平瓦の取付け状況
軒平瓦(のきひらがわら)の取付け状況。

平瓦荷揚げの様子
平瓦荷揚げの様子。

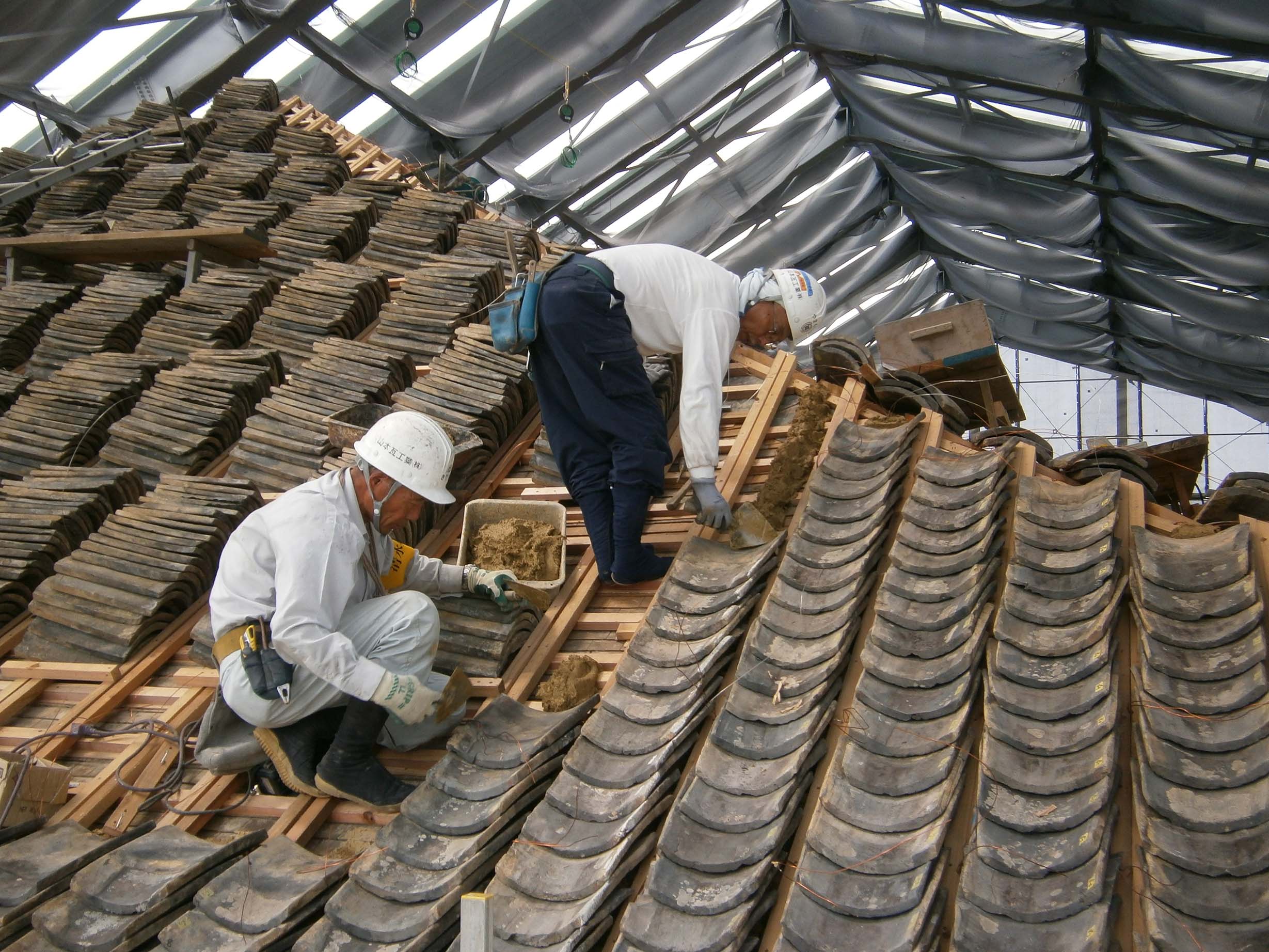

補足瓦の空葺き作業の様子
補足瓦の空葺(からぶ)き作業の
様子。(西面)

再用瓦の土葺き作業の様子
再用瓦の土葺(つちぶ)き作業の
様子。(南面)

補足瓦の土葺き作業の様子
補足瓦の土葺き作業の
様子。(南東隅部)

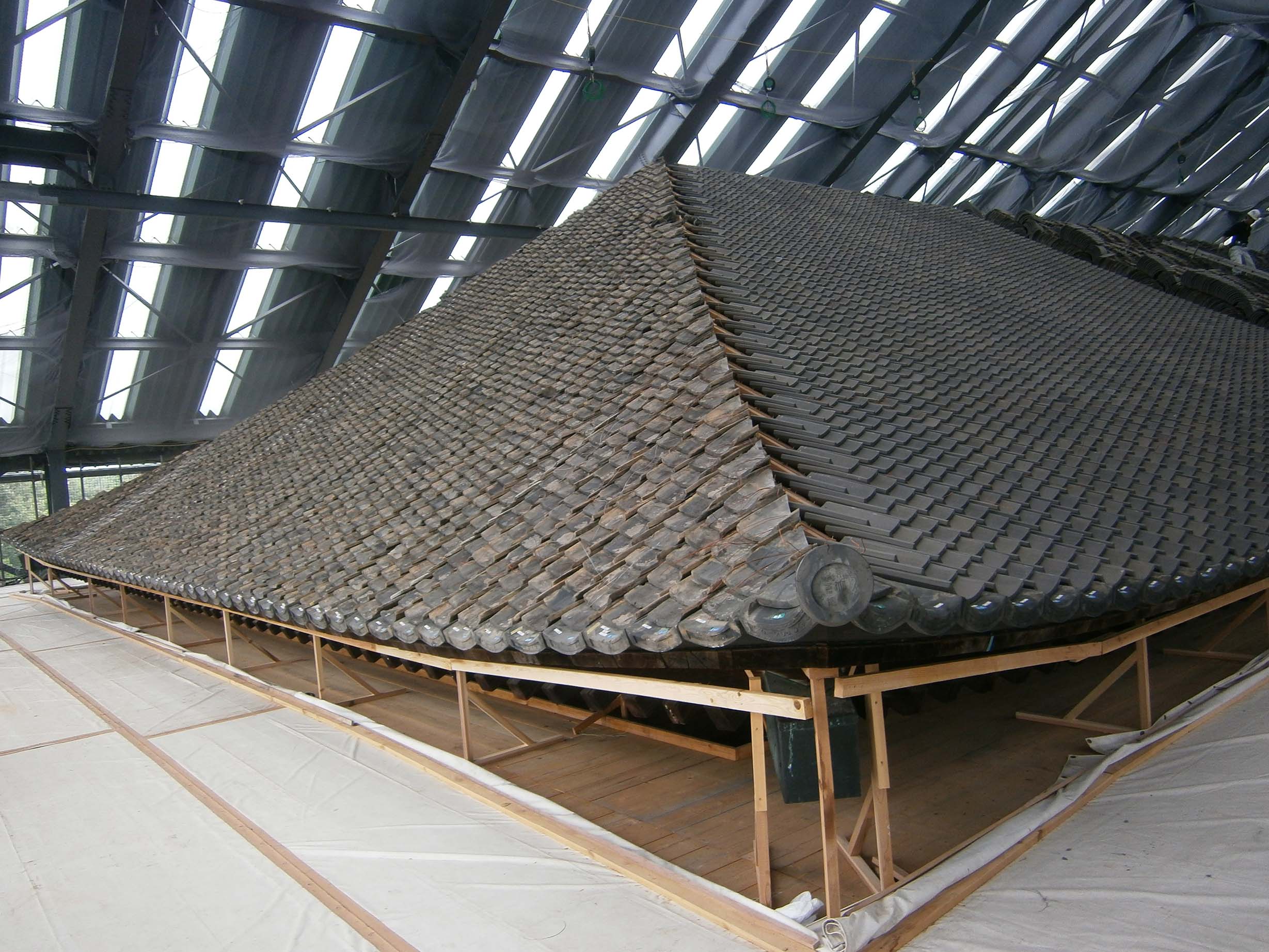

再用平瓦と補足平瓦が葺かれた状況
再用平瓦と補足平瓦が
葺かれた状況。(南東隅部)

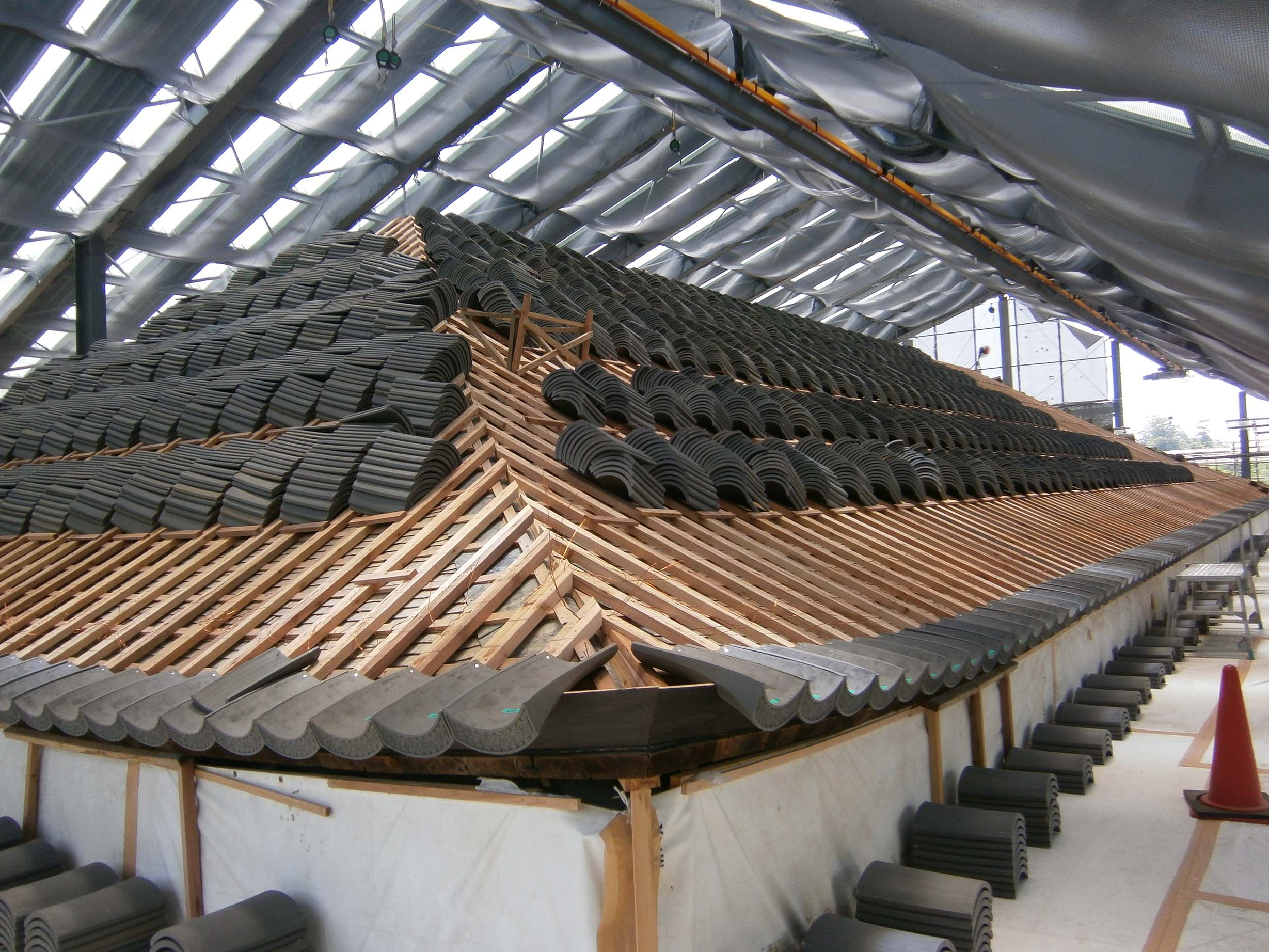

平成25年8月

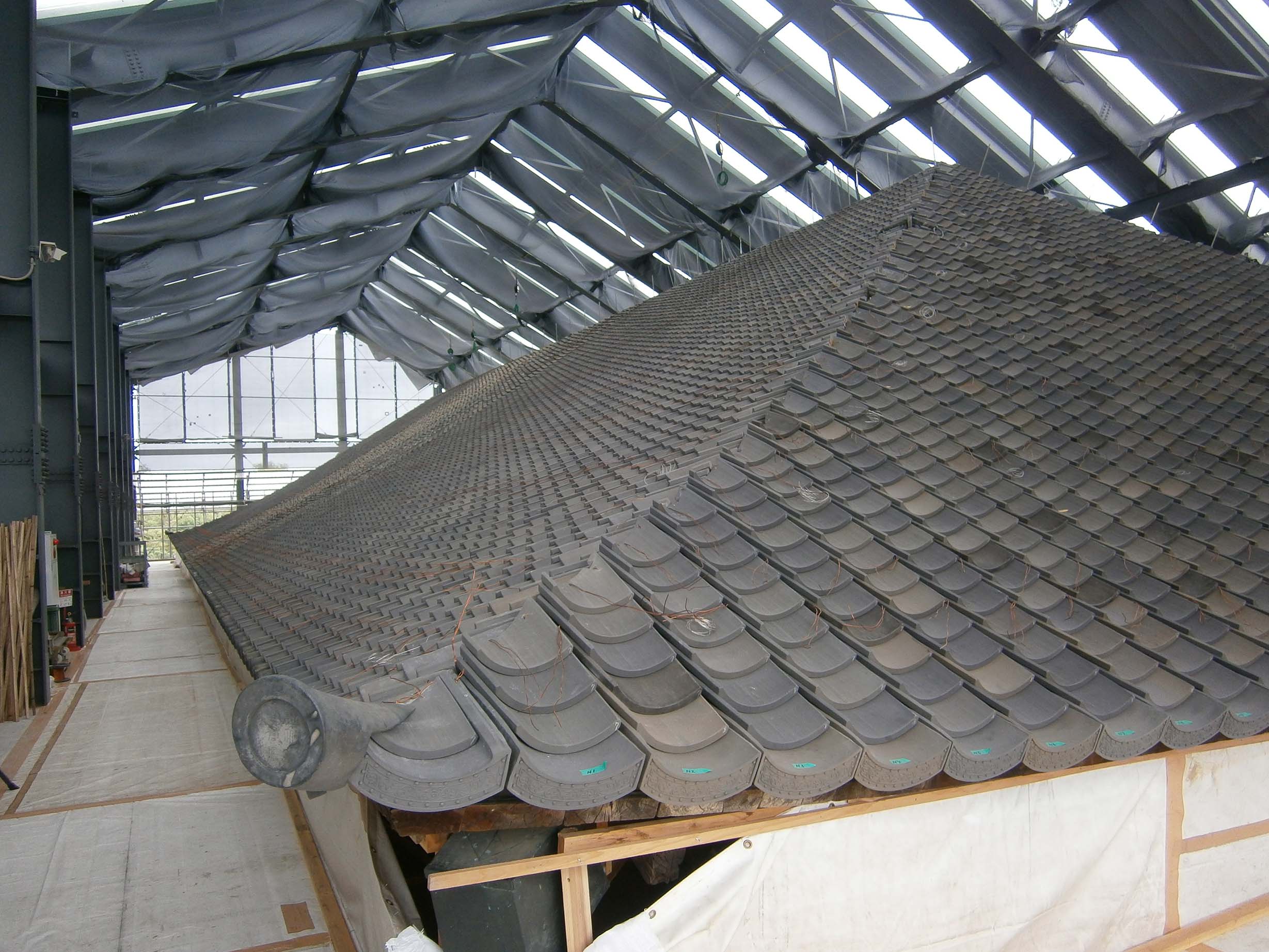

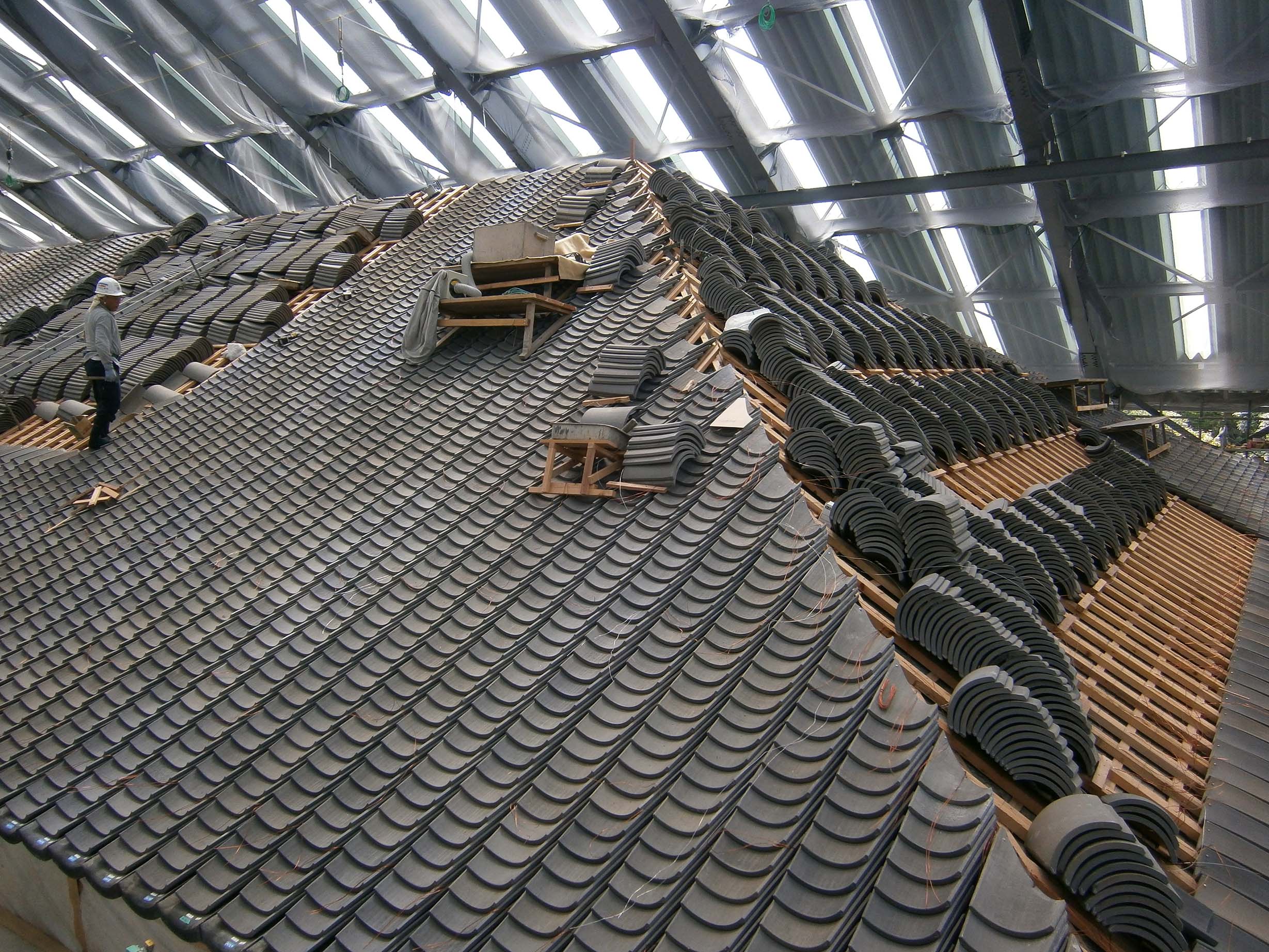

補足平瓦葺きの様子
補足平瓦葺(ひらがわらぶ)きの様子。

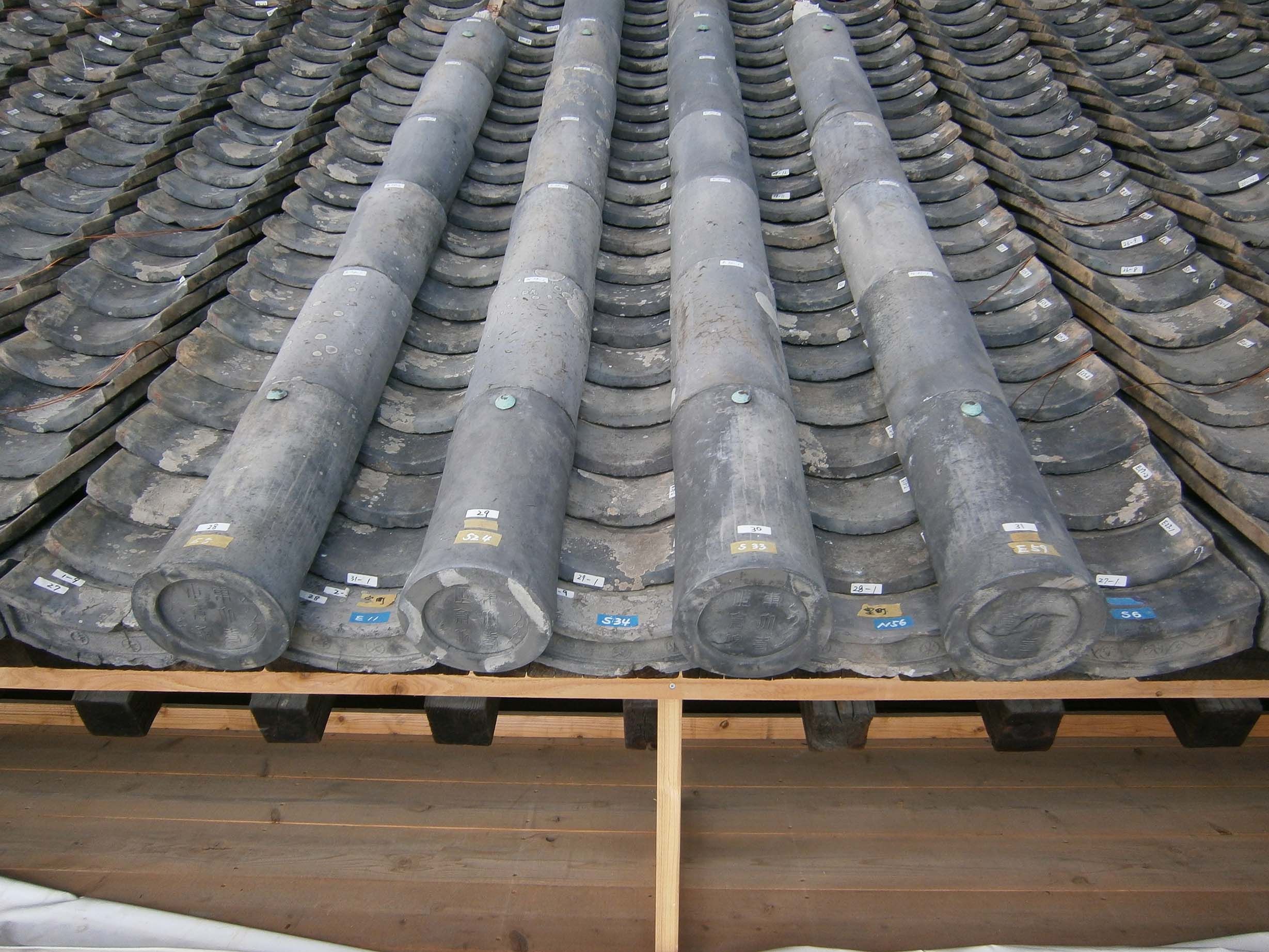

補足平瓦が葺かれた状況(北東隅部)
補足平瓦が葺かれた状況。
(北東隅部)

新規鬼瓦(北東隅二の鬼瓦)
新規鬼瓦(北東隅二の鬼瓦)。

再用丸瓦の仮葺きの様子(南面中央)
再用丸瓦(まるがわら)の仮葺きの様子。
(南面中央)

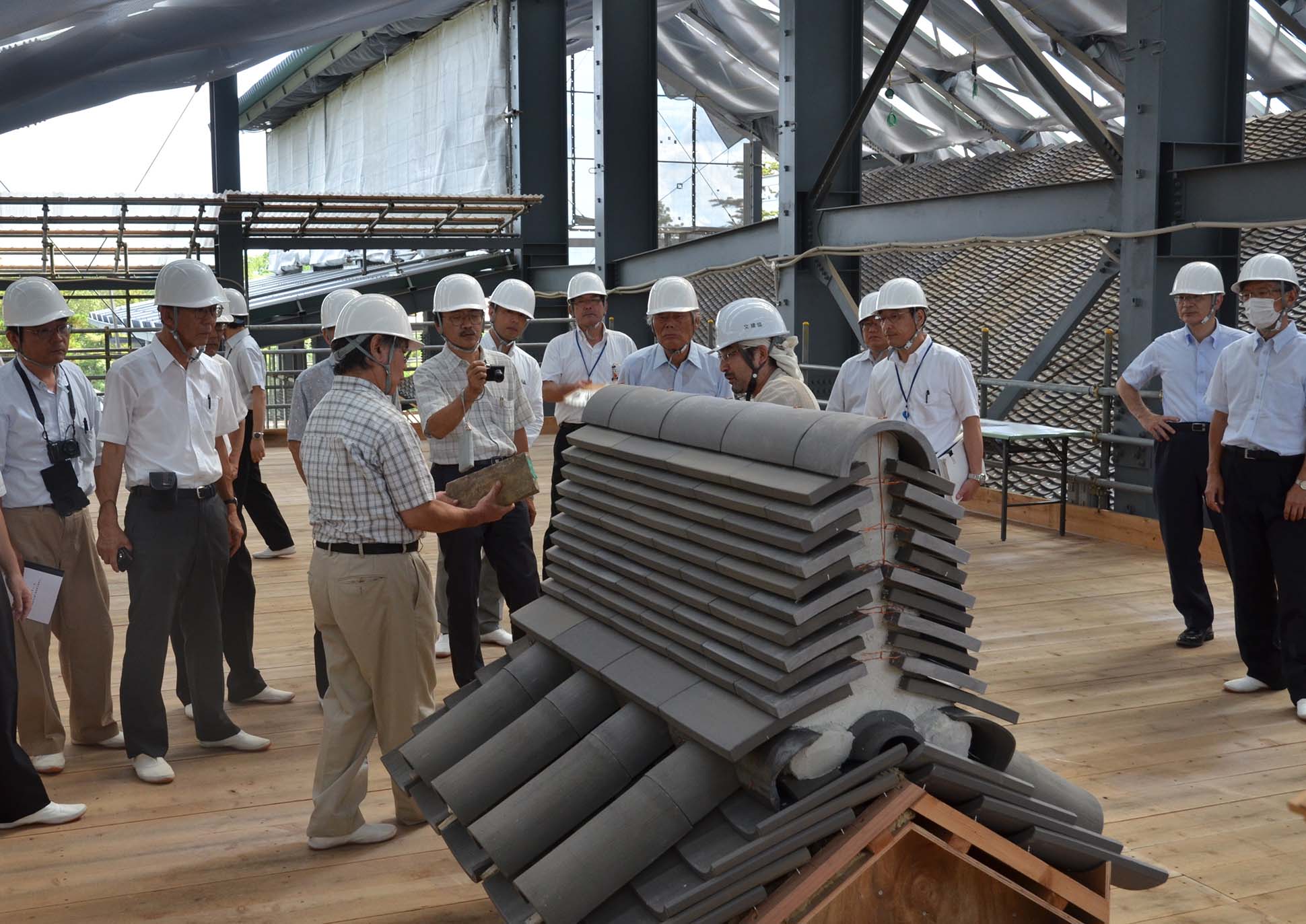

懇談会第12回会合における現場視察
懇談会第12回会合(8/21)
における現場視察。
棟積瓦(むなづみがわら)の模型を前にして)

第4回現場公開における南面屋根前の様子
第4回現場公開(8/30~9/1)
における南面屋根前の様子。

平成25年9月

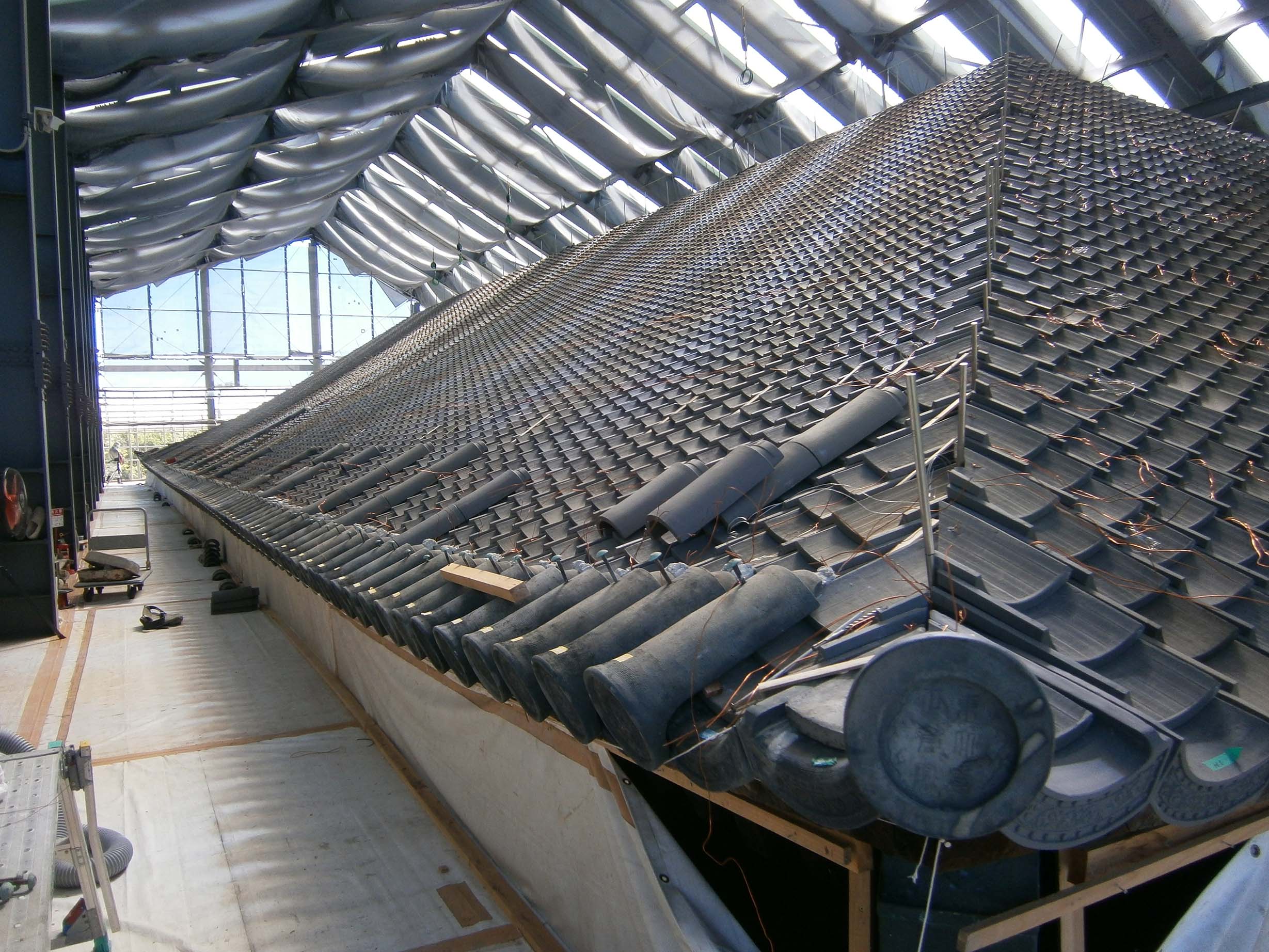

軒丸瓦葺上げの様子①(北東隅部)
軒丸瓦(のきまるがわら)葺上げの様子①。
(北東隅部)

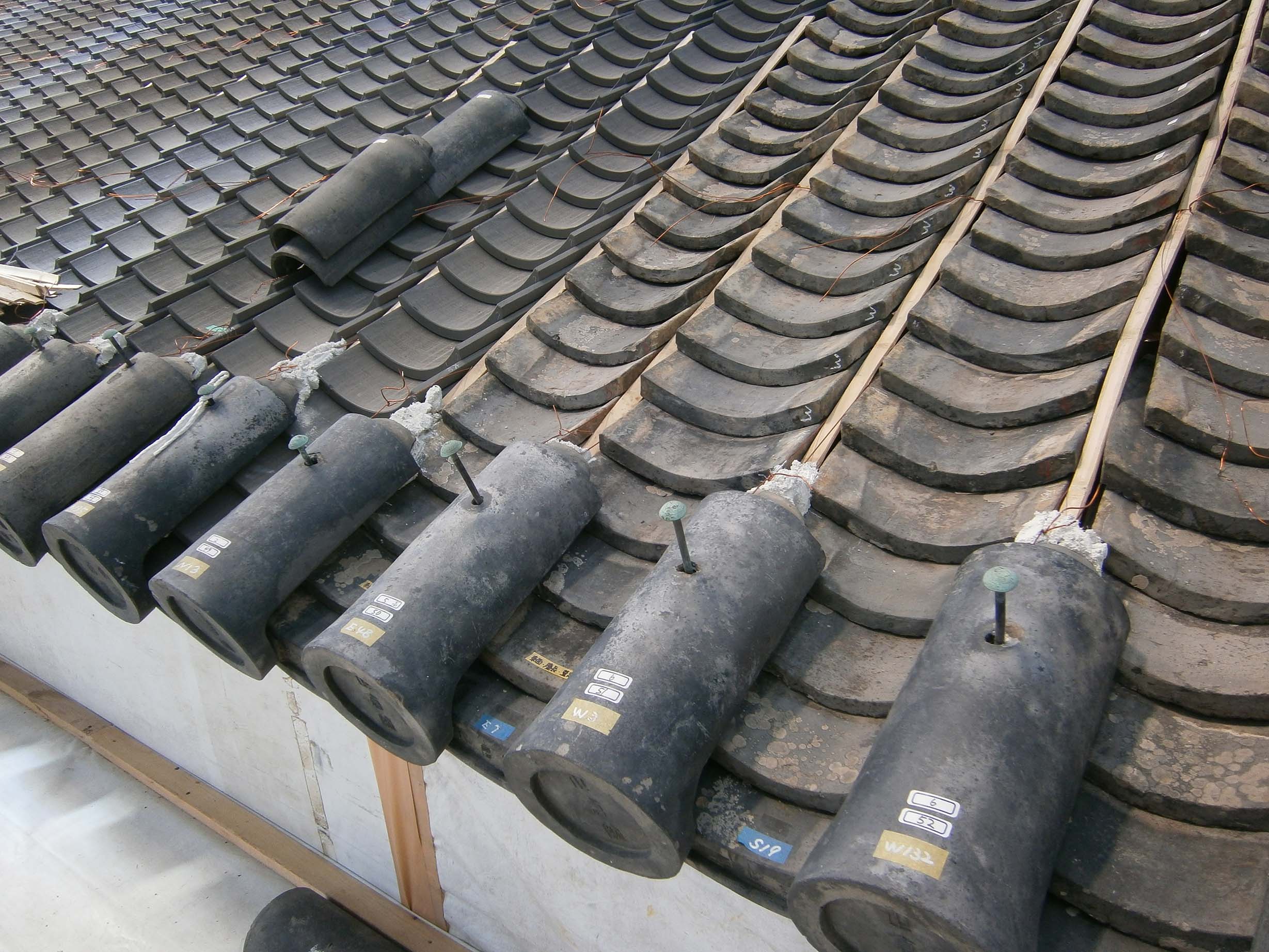

軒丸瓦葺上げの様子②(東面中央部)
軒丸瓦(のきまるがわら)葺上げの様子②。
(東面中央部)

丸瓦葺きの様子(南東隅部)
丸瓦(まるがわら)葺きの様子。
(南東隅部)
